1. Giới thiệu chung – Vì sao nên cải tạo nhà
Nhà phố 3 tầng của anh Bình đã được xây dựng cách đây gần 30 năm, đến nay đã xuống cấp khá nghiêm trọng: mái có thể bị thấm dột, tường, sàn, cầu thang, ốp lát… đều đã cũ và hao mòn. Việc lựa chọn giải pháp cải tạo nhà thay vì phá dỡ xây mới hoàn toàn là tối ưu về chi phí, thời gian, và mang lại giá trị sử dụng lớn hơn. Đây cũng phù hợp với xu hướng cải tạo nhà phố hiện nay, thay vì xây mới – tiết kiệm thời gian và ngân sách; đồng thời nâng cao thẩm mỹ, nâng cấp hệ thống kỹ thuật, tăng tuổi thọ công trình.
Khi anh Bình tìm đến chúng tôi – đơn vị tư vấn thiết kế & thi công trọn gói hơn 10 năm kinh nghiệm – với yêu cầu cải tạo toàn bộ phần xây dựng và hoàn thiện nội thất, chúng ta sẽ tiến hành theo một kế hoạch bài bản, từng bước, để đảm bảo công trình an toàn, hiệu quả, đúng tiến độ, và không phát sinh chi phí ngoài dự kiến.
2. Hiện trạng – Khảo sát sơ bộ và đánh giá tình trạng căn nhà
Trước khi triển khai bất kỳ công việc thi công nào, cần có bước khảo sát thật kỹ hiện trạng:
-
Nhà 3 tầng, xây dựng gần 30 năm, vật liệu và kỹ thuật có thể đã không còn đạt chuẩn hiện đại (chống thấm, chống nóng, kết cấu, điện nước, cửa, cầu thang…).
-
Có khả năng mái bị thấm hoặc dột, đặc biệt nếu mái tôn hoặc chuồng cọp mái được gia cố sơ sài.
-
Tường cũ có thể rạn nứt, bị ẩm mốc, ốp lát cũ bong tróc, vữa trát không còn chắc chắn.

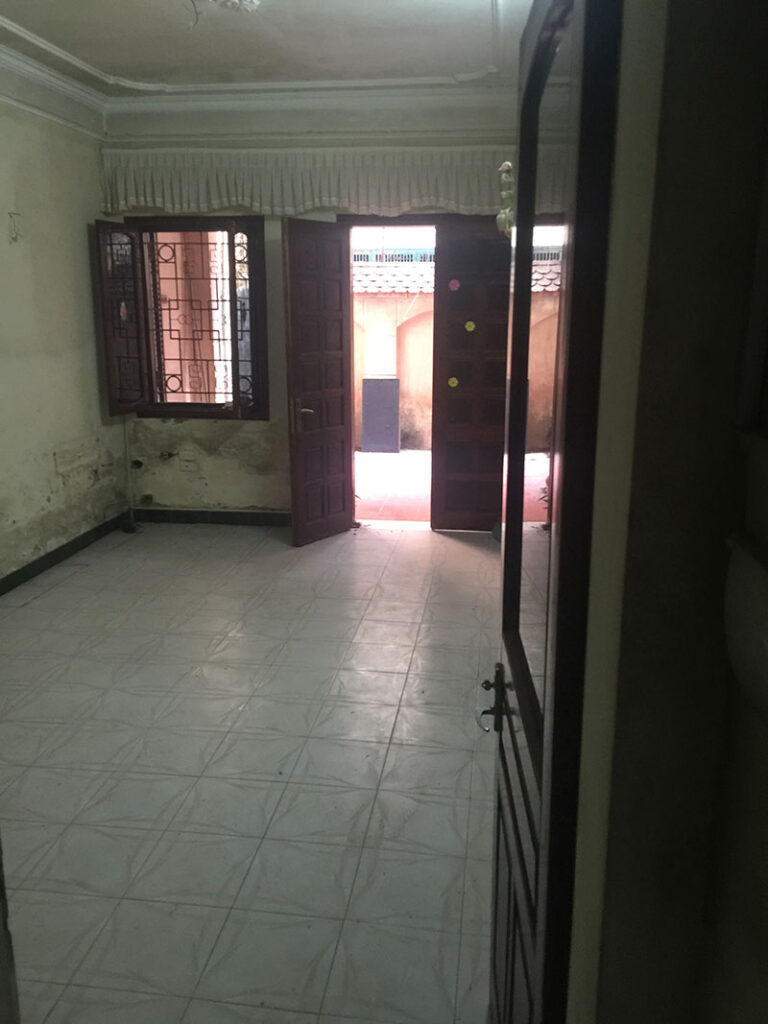

Cải tạo nhà- Hiện trạng công trình
Cải tạo nhà- Hiện trạng công trình -
Hệ cửa đi, cửa sổ, cửa thông phòng, cầu thang tay vịn… có thể không còn phù hợp với kiến trúc – thiếu tính cách nhiệt, cách âm – và vật liệu đã lỗi thời.
-
Hệ thống điện – nước – điều hòa – thoát nước – bồn nước – các thiết bị phụ trợ có thể đã xuống cấp hoặc không đủ tiêu chuẩn an toàn.
-
Căn nhà cũ, chưa được cải tạo nên công năng sử dụng có thể không còn đáp ứng yêu cầu hiện tại của gia đình (có thể muốn hiện đại hơn, thông thoáng hơn, tiện nghi hơn…).
Với việc xác định rõ hiện trạng như trên, bước tiếp theo là lập chương trình cải tạo chi tiết – từ phá dỡ, gia cố, xây mới đến hoàn thiện – để đảm bảo công trình sau cải tạo đạt được tiêu chí an toàn – bền vững – thẩm mỹ – tiện nghi.
3. Phương án cải tạo – Tổng thể giải pháp trọn gói
Dưới đây là phương án tổng thể mà chúng tôi đề xuất cho anh Bình – phù hợp với khối nhà 3 tầng đã cũ và yêu cầu cải tạo như: phá dỡ mái, mái tôn, chuồng cọp, lan can, cửa, tường, sàn, lát gạch, chống thấm, lắp đặt cửa nhôm kính, cầu thang mới, nội thất, điều hòa, thiết bị vệ sinh…
3.1 Chuẩn bị – Phá dỡ & di dời
Trước hết là tháo dỡ và di chuyển các hạng mục hiện trạng không còn sử dụng hoặc cần thay mới hoàn toàn:
-
Phá dỡ tầng mái: loại bỏ mái tôn hiện trạng để làm lại.
-
Tháo dỡ bồn nước, thiết bị điện trên mái hoặc khu vực tầng mái.
-
Tháo dỡ mái tôn nếu có, tháo dỡ chuồng cọp và khung thép liên quan.
-
Tháo dỡ lan can tay vịn cầu thang cũ.
-
Tháo dỡ toàn bộ cửa đi hiện trạng (ngoài, trong, cửa sổ) nếu sẽ thay bằng cửa nhôm kính hệ mới.
-
Phá dỡ các tường 110 mm (nếu yêu cầu thay đổi hoặc xây mới) tại các khu vực cần cải tạo.
-
Phá dỡ bê tông sàn tại tầng mái hoặc các khu vực đang làm mới để thay lại, đảm bảo kết cấu đạt yêu cầu.
-
Róc gạch, vữa cán nền tầng mái (nếu lát cũ sẽ thay lại).
-
Thu gom, vận chuyển đồ dùng trong nhà bỏ đi – làm sạch công trình, chuẩn bị mặt bằng thi công.
Giai đoạn phá dỡ & di dời rất quan trọng vì nếu không làm đúng, sẽ xuất hiện phát sinh: vật liệu tái sử dụng không đạt, rác thải không xử lý đúng, ảnh hưởng tới tiến độ, ảnh hưởng tới kết cấu hiện trạng. Việc di dời đồ đạc trong nhà cũng cần phối hợp tốt với gia chủ – chuẩn bị chỗ tạm, tránh ảnh hưởng đến sinh hoạt.
3.2 Gia cố kết cấu – Xây mới, cấy thép, bê tông
Trong quá trình cải tạo, do tuổi công trình gần 30 năm, phần kết cấu có thể cần được gia cố hoặc bổ sung. Giải pháp chúng tôi đề xuất:

-
Khoan cấy cốt thép bằng ramset Epcon G5, đường kính lỗ khoan D14 và D22 – để gia cố thêm thép dầm, sàn, cầu thang bộ…
-
GCLD (gia công lắp dựng) cốt thép cột, ván khuôn cột, sau đó bê tông trộn thủ công mác 300# cột – đảm bảo cột chịu lực.
-
GCLD cốt thép dầm, sàn; ván khuôn dầm, sàn (tháo dỡ ván khuôn cũ nếu cần) rồi bê tông trộn thủ công mác 300# dầm, sàn.
-
Xây tường 110 mm (phần xây mới thay thế hoặc bổ sung tường ngăn, tường chịu lực).
-
Trát tường trong, ngoài, trát gậm bản trượt thang bộ, trát cạnh cửa đi cửa sổ, trát dầm, trát trần – tất cả bằng vữa xi măng mác 75% (vữa tốt, đảm bảo độ bám, độ bền).

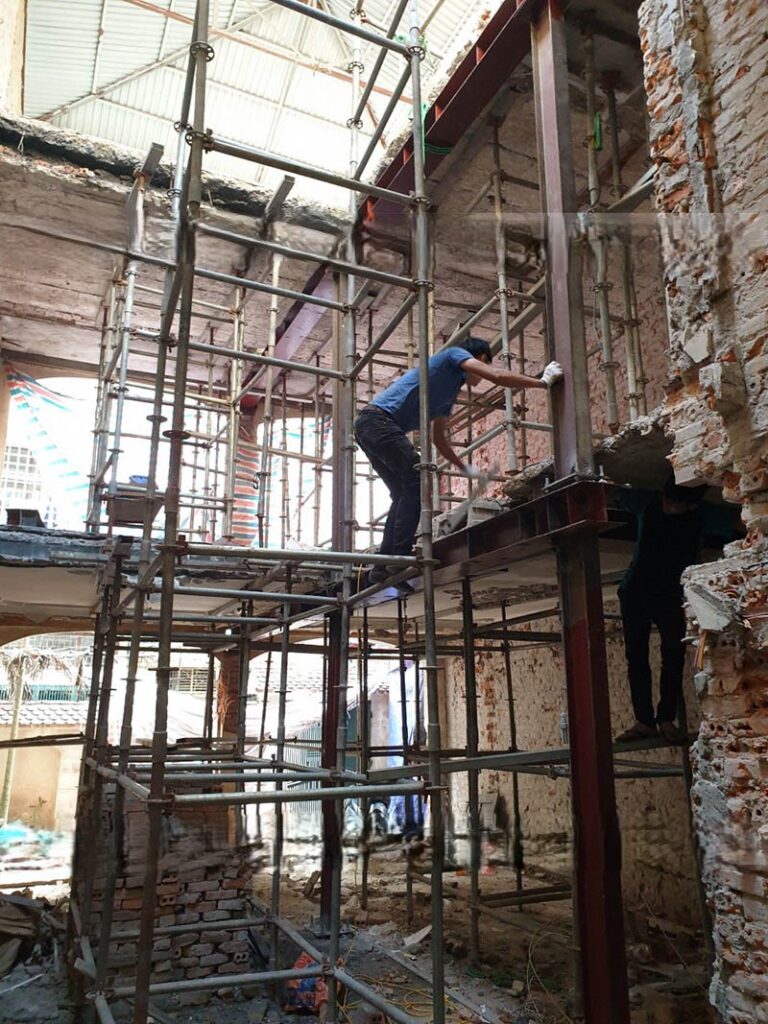

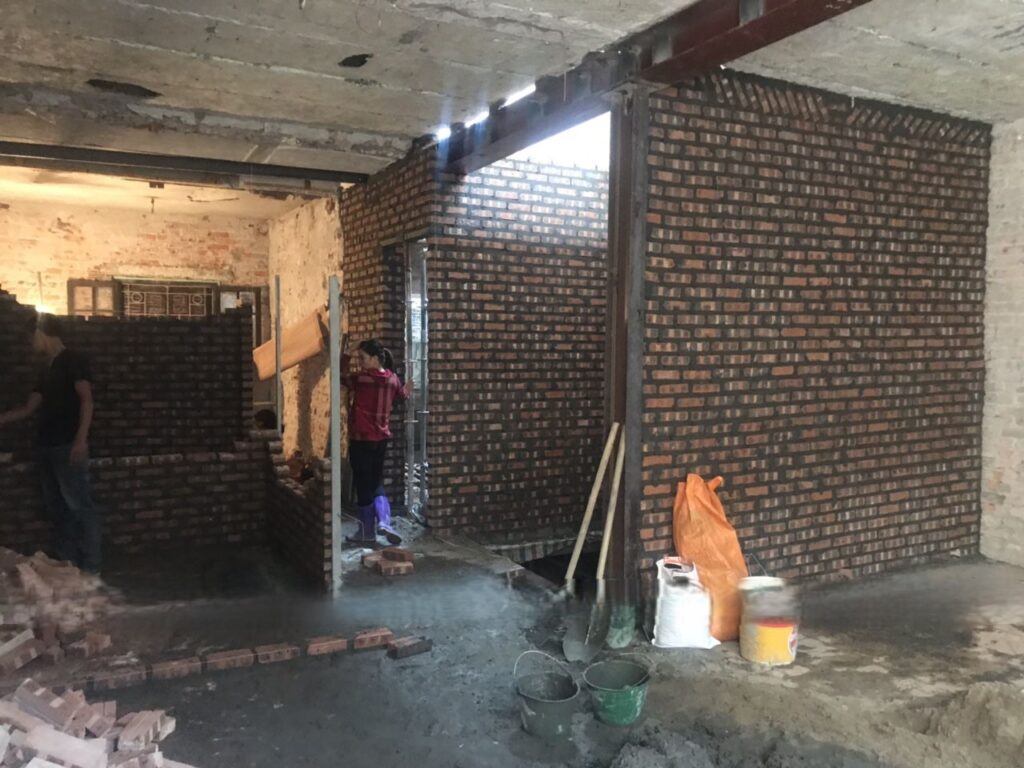

Cải tạo nhà- Công tác ây trát -
Ván khuôn, cốt thép, bê tông lanh tô cửa đi, cửa sổ – đảm bảo ô cửa mới được xây chắc, thẳng, không nứt.
-
Cung cấp, lắp dựng và tháo dỡ ván khuôn bản trượt cầu thang bộ; gia công cốt thép bản trượt cầu thang bộ; bê tông trộn thủ công mác 300# bản trượt cầu thang bộ, bê tông ô sàn đổ bù; xây bậc cầu thang bộ – để cầu thang mới đạt chuẩn độ bền, thẩm mỹ, và an toàn sử dụng.
Giải pháp này giúp nâng cao tuổi thọ công trình, đảm bảo kết cấu chịu lực đáp ứng đúng tiêu chuẩn hiện hành, và tạo nền tảng hoàn thiện tốt cho các hạng mục bên trên (ốp lát, nội thất, cửa, lan can…).
3.3 Hoàn thiện xây tô – Trát, sơn, ốp lát
Sau khi xây mới và gia cố kết cấu, bước hoàn thiện phần thô:
-
Cán nền sàn nhà – chuẩn bị mặt phẳng để lát gạch, lát đá.
-
Lát gạch sàn nhà, sàn mái, ốp gạch chân tường – chọn vật liệu phù hợp với mục đích sử dụng (ví dụ: sàn mái cần loại chống nóng, chống trơn).
-
Lát gạch chống nóng sàn mái – vì tầng mái thường chịu nắng, nóng, cần vật liệu chống nóng tốt.
-
Ốp gạch tường nhà vệ sinh, lát gạch sàn nhà vệ sinh – đảm bảo vệ sinh, chống ẩm, chống trơn.
-
Vệ sinh, quét chống thấm sàn, chân tường nhà vệ sinh, chống thấm sàn mái – cực kỳ quan trọng để tránh hiện tượng thấm dột sau này.
-
Ngoài ra: vệ sinh, sơn tường trong nhà; vệ sinh, sơn tường ngoài nhà – chọn loại sơn ngoài trời chống thấm, chống rêu mốc, màu sắc phù hợp môi trường Hà Nội.
-
Thạch cao tấm trần thả kt 60×60 cm nhà vệ sinh – đảm bảo thẩm mỹ và dễ bảo trì.
Hoàn thiện đúng trình tự và đúng vật liệu sẽ giúp công trình vừa đẹp, vừa bền, vừa thuận tiện cho sử dụng lâu dài.
3.4 Cửa – Lan can – Cầu thang – Mái – Chống nóng
Hạng mục nâng cấp lớn:
-
Cung cấp, lắp đặt cửa đi, cửa sổ nhôm kính hệ Việt Pháp – đảm bảo độ bền, cách âm cách nhiệt tốt hơn cửa gỗ cũ; thay phụ kiện cửa đi, cửa sổ.
-
Lắp đặt lan can thép hộp tay vịn cầu thang bộ – vừa an toàn, vừa thẩm mỹ hiện đại.
-
Lát đá bậc cầu thang bộ – kết hợp với lan can mới tạo hình ảnh hiện đại và sang trọng cho cầu thang.
-
Lắp đặt mái tôn chống nóng – nếu tầng mái được nâng hoặc thay mái, chọn vật liệu tôn chống nóng, kết hợp cách nhiệt.
-
Lắp đặt máng thu nước inox 304 – đảm bảo thoát nước hiệu quả, chống rỉ sét.
Những hạng mục này giúp nâng cấp căn nhà lên một tầm sử dụng mới: từ công năng, độ an toàn đến thẩm mỹ và cảm giác hiện đại khi bước vào.
3.5 Hệ thống điện – nước – điều hòa – thiết bị vệ sinh – nội thất
Cuối cùng nhưng không kém phần quan trọng:
-
Nhân công lắp đặt điện, nước tầng xây mới – toàn bộ hệ thống điện, ống nước nên thay mới hoặc gia cố nếu cũ, để đảm bảo an toàn và hiệu quả sử dụng.
-
Vật tư, thiết bị điện – dùng thiết bị chất lượng, đúng quy chuẩn.
-
Vật tư cấp, thoát nước toàn nhà – đảm bảo không bị ẩm, thấm, chập điện, chảy nước.
-
Vật tư, thiết bị điều hòa – Đục tường, lắp đặt đường ống bảo ôn điều hòa; đục tường, lắp đường ống thoát nước ngưng điều hòa; thiết bị điều hòa không khí 9.000 BTU 1 chiều Casper – lựa chọn đúng công suất phù hợp với không gian.
-
Thiết bị vệ sinh: cung cấp, lắp đặt thiết bị vệ sinh tầng xây mới – đảm bảo tiện nghi hiện đại.
-
Máy bơm nước mới.
-
Lắp đặt nội thất – theo phong cách của gia đình.
Tất cả những hạng mục này giúp đảm bảo sau khi cải tạo, căn nhà không chỉ “nhìn mới” mà còn hoạt động tốt, tiện nghi, tiết kiệm năng lượng, và thoải mái cho gia đình.
4. Quy trình thực hiện – Giải pháp chi tiết theo giai đoạn
Dưới đây là trình tự triển khai công việc mà chúng tôi sẽ thực hiện với anh Bình tại căn nhà Hà Đông để đảm bảo cải tạo nhà diễn ra suôn sẻ, an toàn, đúng tiến độ:
Giai đoạn A: Khảo sát & lập bản vẽ – Thiết kế
-
Đơn vị đến khảo sát hiện trạng: đo đạc, kiểm tra kết cấu, mái, sàn, tường, hệ thống hiện hữu.
-
Tư vấn anh Bình về phương án cải tạo, phong cách nội thất, vật liệu, chi phí sơ bộ.
-
Vẽ sơ đồ mặt bằng, phối cảnh (nếu cần) cho tầng mái, thang, cửa nhôm kính, lan can, mái tôn.
-
Lập danh mục vật tư – vật liệu – thiết bị – hoàn thiện – nội thất.
-
Ký hợp đồng trọn gói với các hạng mục rõ ràng: phá dỡ, gia cố, xây mới, hoàn thiện, nội thất, điện nước, điều hòa…
-
Xin giấy phép (nếu cần) với cơ quan chức năng liên quan cải tạo (đặc biệt nếu thay đổi kết cấu chịu lực hoặc nâng tầng mái).
Giai đoạn B: Tháo dỡ – Di dời – Chuẩn bị mặt bằng
-
Tháo dỡ mái, bồn nước, thiết bị điện, mái tôn, chuồng cọp, khung thép, lan can cũ, cửa đi, tường 110, bê tông sàn, lát gạch cũ, vữa.
-
Vận chuyển rác thải, đồ dùng cũ, vật liệu bỏ đi ra khỏi công trình.
-
Làm sạch mặt bằng, đảm bảo không ảnh hưởng cư dân chung (nếu có), đảm bảo an toàn lao động.
-
Chống ẩm tạm thời, che chắn khu vực thi công – để hạn chế bụi, tiếng ồn ảnh hưởng tới gia đình.
Giai đoạn C: Gia cố kết cấu & xây dựng thô
-
Khoan cấy thép, gia cố kết cấu như cột, dầm, sàn – theo đúng yêu cầu: ramset Epcon G5 D14 / D22.
-
Lắp dựng ván khuôn, cốt thép, đổ bê tông mác 300# cột, dầm, sàn.
-
Xây tường 110 mm khu vực cần thay hoặc bổ sung.
-
Trát tường trong, ngoài, trát gậm bản trượt thang bộ, trát dầm, trát trần, trát cạnh cửa… đúng vữa xi măng mác 75#.
-
Ván khuôn, cốt thép và bê tông lanh tô cửa đi, cửa sổ.
-
Thi công cầu thang bộ mới: ván khuôn bản trượt, gia công cốt thép bản trượt cầu thang bộ, đổ bê tông mác 300#, xây bậc thang bộ.
Giai đoạn D: Hoàn thiện phần thô & lát – Chống thấm – Sơn
-
Cán nền sàn nhà, lát gạch sàn, lát gạch sàn mái chống nóng, ốp gạch chân tường.
-
Ốp gạch tường nhà vệ sinh, lát sàn vệ sinh.
-
Vệ sinh, quét chống thấm: sàn mái, chân tường nhà vệ sinh, sàn nhà vệ sinh.
-
Lắp đặt mái tôn chống nóng, máng thu nước inox 304.
-
Lắp đặt cửa nhôm kính hệ Việt Pháp, phụ kiện cửa.
-
Lắp đặt lan can thép hộp tay vịn cầu thang bộ, lát đá bậc cầu thang bộ.
-
Thạch cao trần thả K 60×60 cm tại nhà vệ sinh.
-
Vệ sinh – sơn tường trong, sơn tường ngoài: lựa chọn sơn chống thấm, chống rêu mốc, màu sắc hài hòa.

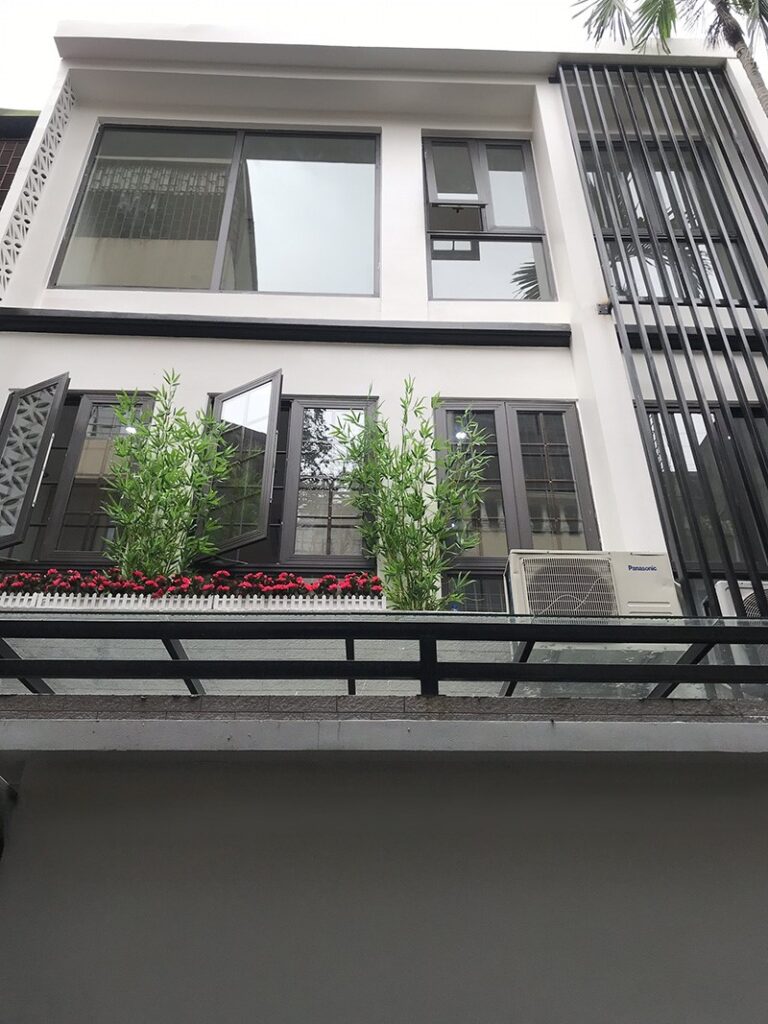

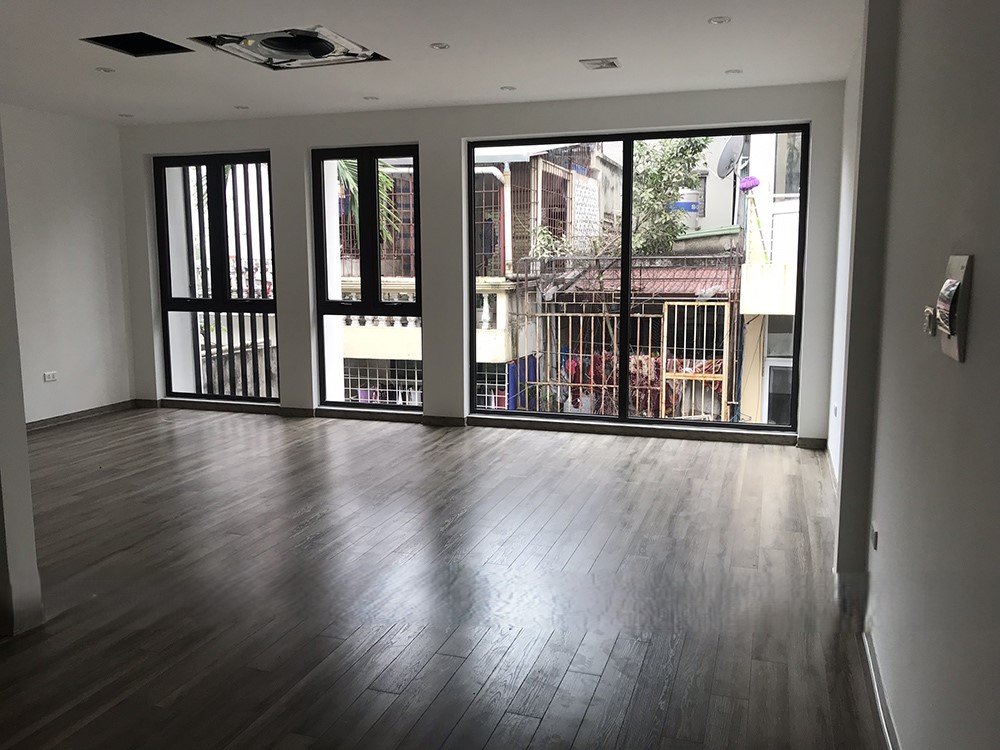

Cải tạo nhà – Một số hình ảnh sau cải tạo
Giai đoạn E: Hệ thống kỹ thuật – Hoàn thiện nội thất
-
Lắp đặt hệ thống điện, nước: thi công đường ống mới, bảo ôn điều hòa, thoát nước ngưng điều hòa, máy bơm nước mới.
-
Lắp đặt điều hòa không khí 9.000 BTU Casper 1 chiều – định vị, đường ống, thoát nước.
-
Cung cấp – lắp đặt thiết bị vệ sinh tầng xây mới: lavabo, bồn cầu, sen vòi, phụ kiện.
-
Lắp đặt nội thất: cửa đi thông phòng bằng cửa gỗ công nghiệp, phụ kiện cửa thông phòng, hoàn thiện nội thất theo phong cách thiết kế đã thống nhất.

Cải tạo nhà – Lắp đặt nội thất phòng khách
Cải tạo nhà – Lắp đặt nội thất phòng khách
Cải tạo nhà – Lắp đặt nội thất phòng bếp + ăn
Cải tạo nhà – Lắp đặt nội thất phòng ngủ
Cải tạo nhà – Lắp đặt nội thất phòng làm việc -
Kiểm tra, nghiệm thu toàn bộ hệ thống: điện, nước, lan can, cửa, cầu thang, mái, lát gạch, chống thấm…
-
Bàn giao và bảo hành: chúng tôi sẽ cam kết bảo hành các hạng mục theo hợp đồng (vật liệu – thi công) để anh Bình yên tâm sử dụng lâu dài.
5. Lưu ý quan trọng – Những điểm cần đặc biệt chú ý khi cải tạo nhà
Dưới đây là các lưu ý chuyên môn mà anh Bình và đội thi công nên đặc biệt lưu ý để quá trình cải tạo diễn ra thành công, không phát sinh và bền vững:
-
Xin giấy phép cải tạo: Nếu việc cải tạo thay đổi kết cấu chịu lực, thay đổi mái, xây thêm tầng, mở rộng mặt bằng thì cần xin giấy phép hợp lệ.
-
Kiểm tra kết cấu hiện trạng: Trước khi đập phá, cần xác định rõ kết cấu cũ: móng, cột, dầm, sàn có chịu được tải mới không; có xuất hiện hiện tượng nứt, lún, sụt không. Nếu bỏ qua có thể dẫn tới nguy hiểm.
-
Chống thấm & chống nóng: Nhà cũ ở Hà Nội – đặc biệt tầng mái – rất dễ bị nóng, thấm, dột. Việc sử dụng vật liệu chống nóng, lát gạch chống nóng, mái tôn chống nóng, chống thấm sàn mái & vệ sinh là bước bắt buộc nếu muốn sử dụng lâu dài.
-
Chọn vật liệu chất lượng & đúng kỹ thuật: Ví dụ vữa xi măng mác 75 dùng cho trát; bê tông mác 300# cho cột/dầm/sàn; cửa nhôm kính hệ Việt Pháp hoặc Xingfa; phụ kiện cửa tốt; inox 304 cho máng thu nước; điều hòa Casper đúng công suất… Việc sử dụng vật liệu kém hoặc thi công không đúng sẽ dẫn tới hiện tượng nhanh hỏng, phát sinh chi phí sửa chữa sau này.
-
Quy trình thi công bài bản – giám sát chặt chẽ: Do công trình cải tạo liên quan nhiều hạng mục (phá dỡ, kết cấu, lát, cửa, nội thất, điện nước…) nên cần có giám sát kỹ thuật, nghiệm thu từng giai đoạn, tránh việc “đi tiếp” khi giai đoạn trước chưa xử lý tốt.
-
Khả năng sinh hoạt trong thời gian cải tạo: Vì nhà vẫn đang sử dụng hoặc gia đình sẽ di chuyển tạm, nên cần lên kế hoạch bố trí sinh hoạt, đảm bảo an toàn lao động, tránh ảnh hưởng tới khu vực sinh hoạt còn lại.
-
Dự phòng chi phí phát sinh & thời gian thi công: Dù đã lên kế hoạch chi tiết, công trình cải tạo thường phát sinh – như kết cấu cũ yếu hơn dự kiến, phải xử lý chống thấm sâu hơn, thay hệ thống điện nước lớn hơn… nên cần để lại một phần ngân sách dự phòng.
-
Giải pháp tiết kiệm nhưng hiệu quả: Cải tạo nhà không cần “hoàn toàn mới” mọi thứ nếu vẫn sử dụng được – có thể tái sử dụng phần nào vật liệu còn tốt, tập trung cải tạo những phần yếu hoặc ảnh hưởng lớn tới công năng và an toàn. Việc này vừa tiết kiệm vừa giúp giảm thời gian thi công.
-
Thẩm mỹ & phong cách thiết kế phù hợp: Khi thay cửa, lan can, lát đá, sơn tường, nội thất thì nên lựa chọn phong cách phù hợp với kiến trúc tổng thể và môi trường xung quanh – như hiện đại, Bắc Âu, Indochine… để tạo sự đồng bộ và tăng giá trị căn nhà.
-
Bảo hành và bảo trì sau khi hoàn thiện: Một công trình tốt là công trình có chế độ bảo hành rõ ràng – đặc biệt với các hạng mục như cửa nhôm kính, lan can, mái tôn, chống thấm – để gia chủ yên tâm sử dụng lâu dài.
6. Vật liệu & thiết bị – Gợi ý lựa chọn phù hợp cho cải tạo nhà
Dưới đây là một số gợi ý vật liệu và thiết bị phù hợp cho công trình cải tạo của anh Bình:
-
Vữa trát: xi măng mác 75 cho trát tường, trát gậm bản trượt, trát dầm, trát trần.
-
Bê tông mác 300# cho cột, dầm, sàn, bản trượt cầu thang.
-
Cửa nhôm kính hệ Việt Pháp: lựa chọn kính an toàn, khung nhôm có độ dày phù hợp, phụ kiện cửa tốt.
-
Lan can thép hộp, tay vịn inox hoặc sơn tĩnh điện – đảm bảo an toàn và thẩm mỹ.
-
Mái tôn chống nóng (có lớp cách nhiệt hoặc lựa chọn tôn cách nhiệt), kết hợp máng thu nước inox 304.
-
Gạch lát sàn: lựa chọn loại chống nóng cho sàn mái, chống trơn cho nhà vệ sinh, ốp chân tường vật liệu dễ vệ sinh.
-
Trần thạch cao tấm thả K60×60 cm cho nhà vệ sinh – dễ bảo trì và tạo hiệu ứng thẩm mỹ tốt.
-
Thiết bị điều hòa: Casper 9.000 BTU 1 chiều – phù hợp phòng nhỏ hoặc phòng ngủ (nếu điều chỉnh công năng).
-
Thiết bị vệ sinh: lựa chọn loại tốt, phù hợp kích thước và kiểu dáng nhà – lavabo, bồn cầu, vòi sen, phụ kiện…
-
Sơn tường ngoài: loại chống thấm, chống rêu mốc; sơn trong: chọn màu sáng, dễ vệ sinh, tạo cảm giác rộng rãi.
Lựa chọn đúng vật liệu sẽ giúp công trình sử dụng lâu dài, ít bảo trì, và giảm chi phí phát sinh.

7. Dự trù chi phí & tiến độ – Khung tham khảo
Mặc dù mỗi công trình cải tạo sẽ có chi phí riêng theo diện tích, hiện trạng và vật liệu chọn, dưới đây là khung tham khảo để anh Bình có thể hình dung và chuẩn bị ngân sách phù hợp:
-
Công tác phá dỡ & di dời: bao gồm tháo mái, tháo bồn nước, khung thép, lan can cũ, cửa cũ, tường, sàn – chi phí phụ thuộc diện tích và lượng vật liệu cũ.
-
Công tác kết cấu & xây mới: khoan cấy, bê tông, xây tường, trát – chi phí cao nếu kết cấu phải gia cố nhiều.
-
Hoàn thiện lát, chống thấm, cửa, lan can, cầu thang, mái tôn – chi phí lớn với vật liệu tốt, lan can thép, cửa nhôm kính.
-
Hệ thống điện – nước – điều hòa – thiết bị vệ sinh – nội thất: chi phí biến thiên lớn theo lựa chọn thiết bị và nội thất.
-
Chi phí quản lý – giám sát – nghiệm thu – bảo hành.
-
Dự phòng phát sinh: thường nên chuẩn bị thêm khoảng 5 – 10 % tổng chi phí để xử lý các phát sinh.
Về tiến độ: Với nhà 3 tầng và nhiều hạng mục cải tạo lớn, thời gian có thể từ 3 – 5 tháng tùy theo điều kiện thi công, vật liệu, điều kiện thời tiết và sinh hoạt gia đình. Việc lập tiến độ chi tiết và giám sát từng giai đoạn là rất cần thiết.
8. Tại sao nên chọn đơn vị trọn gói như chúng tôi?
Với hơn 10 năm kinh nghiệm trong lĩnh vực thiết kế – thi công cải tạo – sửa chữa nhà ở trọn gói, chúng tôi tư vấn và thực hiện toàn bộ từ A → Z cho anh Bình: khảo sát, thiết kế, xin giấy phép (nếu cần), phá dỡ, gia cố kết cấu, xây mới, hoàn thiện, lắp đặt hệ thống kỹ thuật, nội thất và bảo hành sau thi công.
Một số lợi thế khi chọn đơn vị trọn gói:
-
Chủ nhà chỉ cần làm việc với 1 đầu mối duy nhất – tiện lợi, giảm rủi ro phân chia giữa nhiều nhà thầu.
-
Kinh nghiệm xử lý nhà cũ – đặc biệt nhà gần 30 năm – giúp biết rõ các vấn đề thường gặp (thấm dột, nứt kết cấu, hệ thống cũ, bất tiện).
-
Tư vấn vật liệu – thiết bị – phong cách phù hợp với nhu cầu hiện đại nhưng vẫn tối ưu ngân sách.
-
Quản lý tiến độ – giám sát chất lượng – nghiệm thu từng hạng mục rõ ràng – bảo hành sau thi công.
-
Tối ưu công năng, thẩm mỹ và giá trị bất động sản: nhà được cải tạo không chỉ để ở mà còn tăng giá trị.
9. Kết luận & lời khuyên dành cho anh Bình
Việc cải tạo nhà 3 tầng tại Hà Đông là một bước quan trọng giúp nâng cấp không gian sống, tăng giá trị bất động sản và đem lại tiện nghi hiện đại cho gia đình. Tuy nhiên, vì công trình đã gần 30 năm, cần một giải pháp bài bản, chuyên nghiệp và đội ngũ thi công có kinh nghiệm.

Chúng tôi cam kết đồng hành từ khảo sát đến bàn giao, đảm bảo mỗi hạng mục: phá dỡ, gia cố, xây mới, hoàn thiện, nội thất đều được thực hiện đúng kỹ thuật, vật liệu tốt, thẩm mỹ cao và bảo hành rõ ràng.
